Jawaban singkat — Panduan Memilih Ukuran U-Ditch untuk Drainase
- Apakah harga precast sudah termasuk PPN dan ongkir?
- PPN mengikuti jenis transaksi dan dokumen penawaran resmi. Untuk Jabodetabek, ongkir umumnya sudah termasuk pada order minimum. Order di bawah minimum atau luar zona dikenakan penyesuaian.
- Berapa lead time produksi precast?
- Ready stock: 3–5 hari kerja setelah PO. Made-to-order atau volume besar: 7–14 hari kerja tergantung antrian pabrik dan jenis produk.
- Apakah termasuk biaya pemasangan?
- Harga di tabel umumnya material saja. Pemasangan (jika diperlukan) ditawarkan terpisah setelah survey kebutuhan dan akses lapangan.
- Mutu beton precast standar berapa?
- Umumnya K-350 untuk u-ditch, kanstin, pagar panel. Tiang pancang K-450 s/d K-500. Spesifikasi detail ada di tabel masing-masing produk.
Panduan memilih ukuran U-Ditch

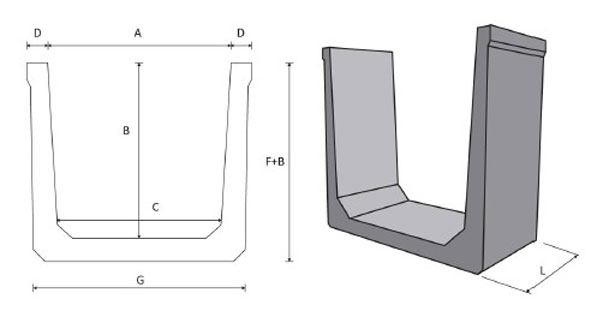

Ukuran U-Ditch ditulis dalam format lebar dalam × tinggi dalam (cm), misalnya 50×50. Memilih ukuran terlalu kecil berisiko overflow saat hujan deras; terlalu besar menambah biaya galian dan material.
Referensi ukuran umum
| 30 × 30 | Trotoar perumahan, halaman | Debit kecil |
|---|---|---|
| 40 × 40 | Jalan lingkungan, cluster | Paling umum perumahan |
| 50 × 50 | Jalan komplek, area parkir tepi | Butuh cover jika dilintasi |
| 60 × 60 ke atas | Jalan utama komersial | Pertimbangkan box culvert jika debit sangat besar |
Kapan memakai cover (tutup)?
- Light Duty (LD): pejalan kaki, area taman.
- Heavy Duty (HD): kendaraan ringan melewati atas saluran.
Detail: harga tutup U-Ditch.
Langkah memilih ukuran
- Hitung luas catchment (atap + jalan) yang masuk ke saluran.
- Cek intensitas hujan rencana atau ikuti gambar drainase.
- Tentukan slope (kemiringan) saluran minimal 0,5%.
- Verifikasi akses bongkar unit precast di lokasi.
Perbandingan dengan produk lain
Jika saluran harus tertutup di bawah jalan, pertimbangkan RCP atau perbandingan U-Ditch vs RCP vs box culvert.
FAQ ukuran U-Ditch
Apakah panjang unit selalu 1 meter?
Umumnya ya per meter efektif, tetapi konfirmasi ke pabrik untuk variasi produksi.
Berapa cadangan material?
Tambahkan 3–5% untuk waste dan potongan di lapangan.
Konsultasi ukuran U-Ditch via WhatsApp | Harga U-Ditch
Panduan ukuran U-ditch berdasarkan luasan catchment
| <500 m² | 30×30 cm | Basis | Carport rumah, trotoar sempit |
|---|---|---|---|
| 500–2.000 m² | 40×40 atau 50×50 | 2–3× | Jalan cluster perumahan |
| 2.000–10.000 m² | 50×50 + cover | 3–4× | Jalan utama komplek |
| >10.000 m² / jalan kabupaten | Box culvert | 5×+ | Arteri, saluran banjir |
Studi kasus: perumahan 120 unit di Cikarang
Jalan lingkungan 1,2 km, lebar 6 m. Drainase sisi kanan-kiri:

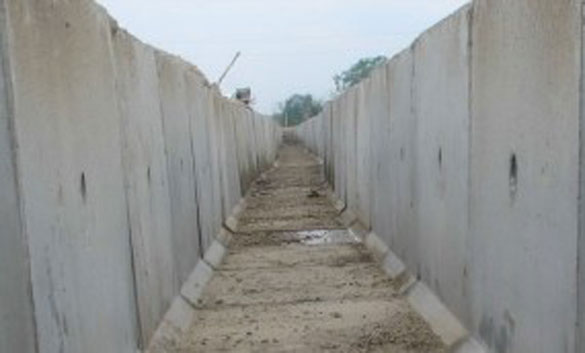

- Pilihan: U-ditch 50×50 precast, panjang 1.200 m total (600 m × 2 sisi)
- Material: 1.200 pcs × Rp285.000 = Rp342 juta
- Cover HD (opsional 40%): +Rp48 juta
- Pasang + urug: ±Rp85 juta borongan
Alternatif yang ditolak: U-ditch 40×40 — simulasi Q24 jam hujan deras tidak cukup di 3 titik rendah.
Checklist sebelum PO U-ditch
- Hitung debit air dari konsultan drainase (jangan tebak ukuran).
- Tentukan perlu cover atau terbuka (keamanan pejalan vs maintenance).
- Cek kemiringan saluran min. 0,3% sepanjang jalur.
- Rencanakan outlet ke kolam resapan atau saluran induk.
Harga: U-ditch, cover, terbuka vs tertutup.
FAQ pemilihan U-ditch
Apakah U-ditch precast perlu pondasi beton di bawahnya?
Untuk tanah stabil: urug pasir padat ±10 cm cukup. Tanah lunak atau beban lalu lintas di atas saluran: siapkan lean concrete K-175 tipis sebagai bedding.
Berapa kemiringan minimum saluran?
0,3% (3 mm turun per meter). Untuk jalur panjang >100 m, cek titik rendah agar tidak ada genangan di tengah.
Order U-ditch sesuai kapasitas aliran
Bawa data luas catchment atau konsultasikan dengan kami sebelum fix ukuran 30×30 vs 50×50. Salah ukuran = genangan atau over-budget. Kirim panjang meter lari + klasifikasi beban cover — quote precast + ongkir Jabodetabek.
Catatan harga & spesifikasi
Angka ilustrasi di artikel ini berdasarkan histori proyek Jabodetabek dan dapat berubah mengikuti BBM, semen, serta antrian plant. Verifikasi selalu dengan gambar proyek, data tanah, dan kondisi lapangan sebelum PO. Tim kami siap bantu hitung ulang kebutuhan material, jadwal kirim, dan penawaran resmi sesuai lokasi proyek Anda.
Data yang perlu disiapkan sebelum konsultasi
Agar estimasi cepat dan akurat, kirim: pin Google Maps lokasi proyek, foto akses jalan (lebar gerbang dan jalur truk), volume atau qty material, mutu beton dari gambar struktur, dan jadwal pelaksanaan target. Untuk precast sertakan dimensi, gambar kerja, dan titik bongkar (crane/forklift). Untuk pondasi lampirkan hasil sondir atau soil test jika sudah ada.
Syarat umum supply Jabodetabek
Harga mengacu plant/pabrik terdekat ke lokasi Anda. Order readymix konfirmasi minimal H-2; slot pagi (06.00–10.00) paling padat. Pembayaran umum: DP 50% saat PO, pelunasan sebelum truk berangkat. Produk precast made-to-order butuh lead time produksi 7–14 hari kerja setelah DP dan approval gambar. Material yang sudah dikirim tidak dapat diretur kecuali ada kesalahan mutu tercatat di surat jalan saat penerimaan di lokasi.
Metodologi update harga
Harga precast dari pricelist pabrik rekanan, biaya bahan baku (semen, agregat, besi), ongkos angkut, dan histori proyek aktif. Review bulanan.
Simulasi biaya proyek (contoh)
Angka ilustratif untuk perencanaan anggaran awal. Penawaran final disesuaikan kondisi lapangan.
Saluran drainase perumahan
Panjang saluran 50 meter, u-ditch 50×50
Kebutuhan ±50 unit @ panjang 1 m per unit
- Material: 50 pcs × harga per pcs (lihat tabel)
- Tambahan: Ongkir Jabodetabek termasuk pada order min.
- • Tambah cover HD/LD jika perlu penutup
- • Siapkan akses crane atau forklift
Panduan memilih
| Kriteria / kebutuhan | Rekomendasi |
|---|---|
| Drainase perumahan kecil | U-ditch 30×30 atau 40×40 |
| Jalan lingkungan / komplek | U-ditch 50×50 + cover |
| Saluran besar / jalan utama | Box culvert precast |
| Pembatas trotoar | Kanstin beton standar |
Alur kerja dari konsultasi sampai selesai
- 1
Pilih produk & ukuran
±1 hari
Tentukan jenis precast, ukuran, dan jumlah unit dari gambar atau kebutuhan lapangan.
- 2
Penawaran & PO
±1–2 hari
Tim kirim harga material + ongkir. Konfirmasi PO/DP untuk masuk antrian produksi atau release stok.
- 3
Produksi / persiapan stok
3–14 hari
Produk dipesan ke pabrik atau diambil dari stok ready.
- 4
Pengiriman
Sesuai jadwal
Truk flatbed ke lokasi. Pastikan akses bongkar dan area penumpukan aman.
- 5
Pemasangan (opsional)
Terjadwal
Jika include jasa pasang, tim lapangan mulai setelah material lengkap di lokasi.
Dokumen & data yang perlu disiapkan
- Gambar drainase / layout pemasangan
- Jumlah unit dan ukuran yang dibutuhkan
- Pin lokasi + foto akses jalan untuk truk
- Kebutuhan pemasangan (ya/tidak)
Pertanyaan umum seputar Panduan Memilih Ukuran U-Ditch untuk Drainase
Jawaban singkat untuk pertanyaan yang sering diajukan — membantu Anda memutuskan sebelum memesan.
